Harmonogramowanie wąskich gardeł w produkcji – podejście inżynierskie

405

W kodzie APS proces może być realizowany jako cykl optymalizacyjny z priorytetyzacją zleceń wg statusu gardła i poziomu bufora.

Integracja systemowa

Efektywne harmonogramowanie wymaga integracji trzech warstw:

  • ERP – dane o zleceniach, zamówieniach, priorytetach.

  • APS – optymalizacja planu przy ograniczeniach.

  • MES – dane czasu rzeczywistego z maszyn.

Integracja powinna być dwukierunkowa:

  • MES → APS (rzeczywiste dane o wydajności, awariach, obciążeniu),

  • APS → ERP (aktualizacja terminów realizacji, raporty o opóźnieniach).

W praktyce harmonogram nie jest statyczny – każde zdarzenie (np. 5-minutowy przestój) może zmienić plan i uruchomić ponowne przeliczenie APS.

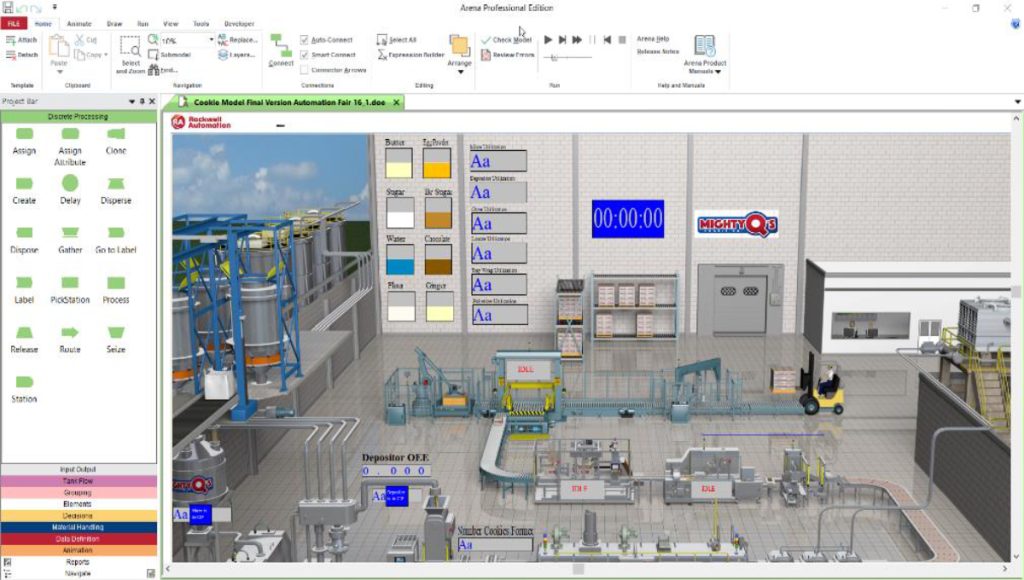

Arena
Rys. 2 Arena Źródło:RA Controls

Optymalizacja i decyzje strategiczne

Po usunięciu jednego gardła pojawia się następne. Proces jest iteracyjny:

  1. Zidentyfikuj gardło.

  2. Zmaksymalizuj jego wykorzystanie.

  3. Zmień harmonogram.

  4. Przelicz przepływ.

  5. Powtarzaj.

Wnioski

Inwestycje (np. zakup nowej maszyny) powinny być poprzedzone symulacją przepustowości, a nie intuicją. Czasem bardziej opłaca się zmienić proces lub balans obciążeń, niż kupić nowe urządzenie.
Harmonogramowanie z uwzględnieniem wąskich gardeł to kluczowy element efektywnej produkcji. Dla programisty lub inżyniera jest to problem algorytmiczny i systemowy – oparty na modelowaniu, danych rzeczywistych i integracji wielu poziomów zarządzania.
Dobrze zaprojektowany harmonogram nie eliminuje wąskich gardeł – on je kontroluje i utrzymuje w optymalnym stanie. Współczesne systemy MES, ERP i APS oferują narzędzia do automatycznej detekcji ograniczeń i dynamicznego harmonogramowania, jednak nadal kluczowa pozostaje wiedza inżynierska.

Źródło: Instytut Doskonalenia Produkcji
